Projekt

VA-ledningsnät i Hunnestad

  • Göm från sök: Nej
  • Ingress: Spill- och dricksvattenledningar ansluts till befintligt kommunalt VA-ledningsnät för att skapa förutsättningar för Hunnestad att växa.

Meny

VA-ledningsnät i Hunnestad

Utbyggnad till befintligt ledningsnät för ett växande Hunnestad

Delar av Hunnestad har kommunalt vatten och spillvatten. Infiltrationen som renar spillvattnet från befintligt verksamhetsområde är från slutet av 80-talet och undermålig. Nya ledningar kommer istället att byggas till befintligt VA-ledningssystem norr om Hunnestad. Några områden i Hunnestad är utpekade som potentiella LAV §6-områden med dålig vattenkvalité i enskilda brunnar och svårt att lösa avlopp enskilt.

VA-försörjning behöver ordnas i ett större sammanhang med hänsyn till skydd för människors hälsa och miljön. Spillvatten kommer att pumpas till reningsverket i Varberg och dricksvatten kommer att anslutas till ledningar från vattenverket i Varberg. Utbyggnad av kommunalt spill- och dricksvatten kommer att skapa goda förutsättningar för Hunnestad att växa men också minska påverkan på närmiljön då infiltrationsbädden och privata spillavlopp kopplas bort.

Aktuellt just nu

Arbetet med markavtal pågår och nya brev kommer att skickas ut till berörda med komplettering av avtalen.

Arkeologi

Kulturmiljö Halland har under 2023 gjort arkeologisk undersökning. Viss kompletterande arkeologi kommer att göras, men först när markavtalen är klara.

Rapporten för den arkeologiska undersökningen hittar du här.

Tidplan

2024

  • Markavtal
  • Tillstånd
  • Kompletterande arkeologi
  • Kompletterande geoteknik
  • Upphandling entreprenör

2025

  • Byggstart

Dokument


Tidigare i projektet

Maj

Utredning och projektering av ledningar pågår:

  • Kontakt med markägare för att stämma av ledningsdragningar, placering av pumpstationer med mera
  • Konsult tittar på förutsättningarna på plats
  • Ansöka om ledningsrätt för va-ledningar
  • Ansökan till Länsstyrelsen om att får anlägga ledningar
  • Inmätningar
  • Geotekniska undersökningar
  • Ansökan till Trafikverket
  • Underlag till fastighetsägare med förslag på läge för förbindelsepunkter

Mars

Onsdagen den 23 mars höll Vivab informationsmöte om VA-utbyggnaden i Hunnestad för alla inom verksamhetsområdet och berörda markägare.

Vill du veta mer om projektet?

Välkommen att kontakta:

Projektledare
Carina Henriksson, Vivab
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0757-27 42 34

Byggledare
Lars Svederberg, Vivab
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0757-27 42 33

Mer att läsa

Västerport

  • Göm från sök: Nej
  • Ingress: I Varberg hamn ska den ny stadsdelen Västerport ta form. För detta behöver omfattande arbeten med vatten, avlopp och dagvattensutbyggnad genomföras.

Meny

Vatten i Västerport

Ny stadsdel behöver nya VA-lösningar

Förutom VA-ledningar som krävs för ett normalt exploateringsområde genomförs följande åtgärder i Västerport för att stadsdelen ska kunna fungera:

  • Dagvattnet kommer att passera en ny dagvattenpumpstation som hjälper till att begränsa översvämningar på lågpunkter i området i samband med höjd havsnivå.
  • Den befintliga spillvattenpumpstationen flyttas eftersom bostäder kommer byggas där den finns nu. Pumpstationen kommer placeras i det nya parkeringshuset, i anslutning till det nya hotellet.
  • Skärmbassänger kommer att byggas i det blivande hamnområdet. I dessa sedimenteras dagvattnet från staden innan det skickas ut i havet.
  • Vi titar på fler innovativa lösningar för att på ett hållbart sätt ta hand om både avloppsvatten och dagvatten.

Förstärkt VA-ledningsnät på nya Mathilda Ranchs allé

Vi kommer att nyttja ett område där vi inte tidigare kunnat lägga VA-ledningar. På Östra hamnvägen, som kommer att få namnet Mathilda Ranchs allé, lägger vi ledningar för dricks-, spill och dagvatten. På detta sätt förstärker vi vårt VA-ledningsnät för framtiden.
Arbetet sker i samförläggning med Varbergs Energi och Hamn- och gata, det vill säga att alla arbeten samordnas under samma tidpunkt - både tidseffektivt och hållbart.


Tidplan: beräknad byggtid 2026-2029

Tidigare i projektet

2020 Nya ledningar längs Östra Hamnvägen färdigställdes. Elever på Peder Skrivares skola fick i uppdrag att förvandla ett pumphus till en attraktiv mötesplats med hållbarhet och cirkulär ekonomi i fokus.

Vill du veta mer om projektet?

Välkommen att kontakta:

Projektledare
Carina Henriksson, Vivab
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0757-27 42 34

Mer att läsa

Dagvatten i Stråvalla

  • Göm från sök: Nej
  • Ingress: Det kommunala dagvattensystemet i Stråvalla byggs ut för att förhindra bland annat översvämningar i området.

Meny

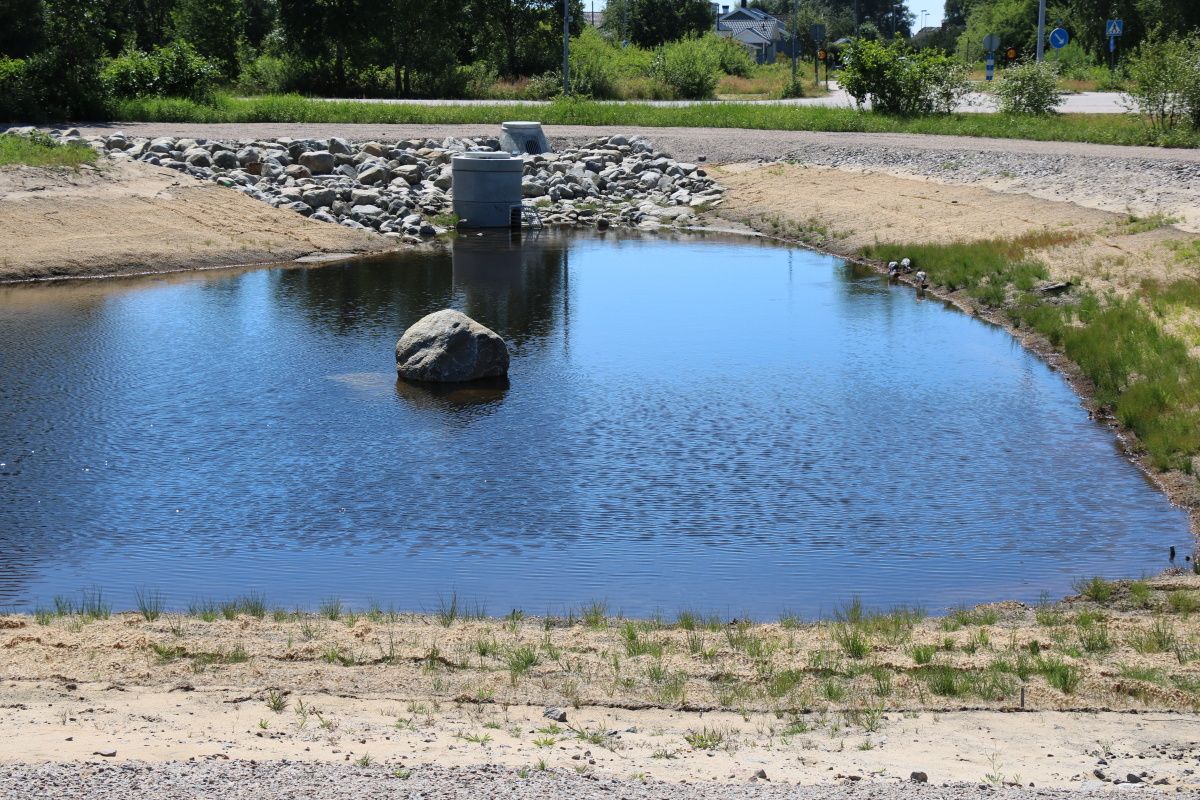

Dagvatten i Stråvalla

En viktig utbyggnad av dagvattensystemet

Hanteringen av dagvatten har under många år varit ett problem i Stråvalla. I en undersökning som gjorts av AFRY utreds förutsättningarna för området och behovet av samlad dagvattenhantering. I rapporten föreslås ett geografiskt område för nytt verksamhetsområde för dagvatten, vilket kommunfullmäktige i Varbergs kommun har fattat beslut om. Befintlig detaljplan i området ses över för att möjliggöra för dagvattenutbyggnad.

Du som har en fastighet i verksamhetsområdet

Alla fastighetsägare som ingår i verksamhetsområdet kommer att få en förbindelsepunkt, en ledning till sin fastighet där man kan ansluta dagvatten från sin fastighet. Det är fastighetsägarens ansvar att utföra åtgärder, till exempel anlägga ledning från befintlig stenkista till förbindelsepunkten inom sin egna fastighet.

Alla fastighetsägare som ingår i verksamhetsområdet kommer att få betala en anläggningsavgift samt årlig brukningsavgift, när dagvattenanläggningen är utbyggd. Avgiften utgår från den VA-taxa som gäller när VA-anläggningen är utbyggd. Därför kan vi i nuläget inte veta vilken avgiften blir. Anläggningsavgiften med 2021-års VA-taxa för en fastighet med tomtyta på 1000 kvadratmeter och som idag är ansluten till vatten och spillvatten är 48 807 kr.

I Varbergs kommun gäller anvisningar för dagvattenhantering.

Tidplan

2024

Projektering
Anmälan och tillstånd

2025

Upphandling entreprenör och byggstart

Dokument

">

Vill du veta mer om projektet?

Välkommen att kontakta:

Projektledare
Carina Henriksson, Vivab
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0757-27 42 34


Mer att läsa

Ny ledning från Stora Neden till Kvarnagården

  • Göm från sök: Nej
  • Ingress: I Varberg byggs en ledning mellan sjön Stora Neden och Kvarnagårdens vattenverk. Ledningen kommer att ge ökad kapacitet och leveranssäkerhet och är en viktig pusselbit för att trygga framtidens vattenförsörjning i Varberg.

Meny

Ny ledning från Stora Neden till Kvarnagården

Byggs med stor hänsyn till miljön

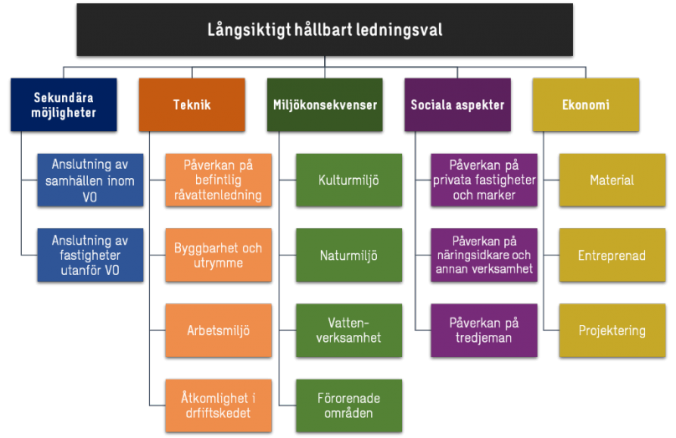

Den nya ledningen i Varberg byggs med omtanke om de allmänna miljö-, natur och kulturvärden som finns i området. Vi försöker att så tidigt som möjligt se vad vi behöver ta hänsyn till i varje steg för att minska påverkan på omgivningen. Tidigt i projektet, innan beslut om ledningens läge togs, genomförde vi en analys och jämförde vi olika alternativ för hur ledningen kunde byggas. Vi bedömde och viktade olika delar som:

  • teknik (tex åtkomlighet i markerna och möjlighet att bygga)
  • ekonomi
  • påverkan på miljön

Den grundliga analysen gör att vi känner oss trygga med att den ledningssträcka som vi nu bygger är långsiktigt hållbar och det alternativ som ger minst påverkan i området.

Vilken påverkan har projektet?

Möten och dialog i olika former pågår med markägare under hela projektet. För att kunna bygga gör vi överenskommelser med alla markägare som berörs av ledningens läge.

Arbetet med ledningen påverkar trafiken i området under vissa perioder. Var uppmärksam på tillfällig skyltning.

De allmänna intressena (som miljö-, natur- och kulturvärden) i området bevakas huvudsakligen av Länsstyrelsen. Vi identifierar kontinuerligt vilken hänsyn vi behöver ta till miljö, natur och kultur. När miljö- och kulturlagstiftningen kräver det, skickar vi in underlag till Länsstyrelsen eller kommunen. De prövar sedan våra ärenden och beslutar om hur åtgärderna får genomföras.

Tidplan

  • 2009 - 2021

    Förprojektering

  • 2022-2024

    Byggnation

  • 2025

    Driftsättning

Just nu i projektet

Nu förbereder vi för driftsättning och för att göra de sista arbetena kopplade till projektet.


Tidigare i projektet

  • 2024 Samtliga etapper är klara.
  • 2021 Vivab tecknar kontrakt med entreprenören Anneberg bygg och anläggning AB.
  • 2020 Klartecken från Vivabs styrelse att genomföra byggnationen av VA-ledningen.
  • 2020 En arkeologisk utredning genomfördes med bland annat provschaktning längs ledningssträckan.
  • 2019 En geoteknisk undersökning gjordes av bland annat jordmaterial, bärighet och bergnivåer genom borrning och provtagning. Utifrån den kan vi skapa bra förutsättningar för ett effektivt genomförande med så liten miljöpåverkan som möjligt.
  • 2019 Kontakt med markägare som påverkas av projektet för att hitta bra lösningar för placering.
  • 2017 Förprojekteringen - en översiktlig plan har tagits fram för hur ledningen ska läggas.

Vill du veta mer om projektet?

Välkommen att kontakta:

Byggledare
Sven-Erik Eriksson, Vivab
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0757- 27 42 18

Markfrågor
Karl-Johan Svanvik, Tibvik
Den här e-postadressen skyddas mot spambots. Du måste tillåta JavaScript för att se den.
Telefon: 0703 - 52 98 34

Driftstörningar kan uppstå

När nya ledningar byggs kan vattenleveransen till boende i området påverkas. Omkopplingar, avstängningar och spolningar kan göra att vattnet blir missfärgat, bubblande eller grumligt. Låta vattnet spola i kranen en stund tills det se ut som vanligt igen.

Vi försöker i största möjliga mån att informera om driftstörningarna i förväg. Du kan säkerställa att du får våra sms genom att registrera ditt nummer här: www.vivab.se/sms

Skällinge får säkrare vatten

När ledningen är färdig kommer reningsverket och vattenverket i Skällinge att tas ur bruk. Ni som idag får vatten från Skällinge vattenverk kommer alltså att bli anslutna till Kvarnagårdens vattenverk. Innan den nya ledningen tas i drift kommer vi i god tid informera er som berörs av omkopplingen.

Mer att läsa

Projekt

  • Göm från sök: Nej
  • Ingress: Vi verkar i ett område med stark tillväxt där det pågår och planeras många spännande utbyggnads- och infrastrukturprojekt.

Utvecklingsprojekt för en hållbar vattenförsörjning

Vivab verkar i ett område med stark tillväxt där det pågår och planeras många spännande utbyggnads- och infrastrukturprojekt. Både Varberg och Falkenberg växer vilket kräver en ökad kapacitet på ledningsnätet för vatten och avlopp. Här hittar du information om våra större projekt.

Utbyggnad av vatten och avlopp i nya områden

Varbergs kommun:

  • Fyrkullen

    Vivab kommer att ansluta ett 20-tal fastigheter i Fyrkullen till kommunalt vatten, spillvatten och dagvatten.

    Läs mer om projektet här

  • Hunnestad

    Spill- och dricksvattenledningar ansluts till befintligt kommunalt VA-ledningsnät för att skapa förutsättningar för Hunnestad att växa.

    Läs mer om projektet här

  • Norra Näs - Storehall

    Kommunstyrelsen i Varbergs kommun har beslutat att VA-utbyggnad ska ske i området Norra Näs – Storehall efter att man konstaterat ett problem med omhändertagande av spillvatten för fastigheter med enskilda avlopp.

    Läs mer om projektet här

  • Stockekulla

    Läs mer om projektet här

  • Stocken Östra

    Området Stocken östra i Varbergs kommun kommer att föreses med kommunalt dricks- och spillvatten.
    Stocken östra beräknas kunna ansluta till VA-ledningsnätet senast 2028.

    Läs mer om projektet här

  • Trönningenäs

    I Trönningenäs ska vi möjliggöra utbyggnad av vatten och avlopp för elva (11) befintliga fastigheter längs Buaråsvägen.

    Läs mer om projektet här

  • Västerport

    I Varberg hamn ska den ny stadsdelen Västerport ta form. För detta behöver omfattande arbeten med vatten, avlopp och dagvattensutbyggnad genomföras.

    Läs mer om projektet här


Falkenbergs kommun:

  • Stranninge

    Falkenbergs kommun planerar att bygga ut vatten- och avloppssystemet med dricks-, spill- och dagvatten i Stranninge.

    Läs mer om projektet här

  • Tröingedal

    I samband med att den nya stadsdelen Tröingedal byggs i Falkenbergs kommun gör Vivab en VA-utbyggnad med dricks- och spill- och dagvatten. VA-utbyggnaden beräknas vara klar 2024.

    Läs mer om projektet här

  • Kärreberg

  • Källsjö vattenskyddsområde

    Grundvattentäkten i Källsjö förser samhället med dricksvatten. Vattentäkten har sedan tidigare ett fastställt vattenskyddsområde som nu är i behov av uppdatering.

    Läs om Källsjö vattenskyddsområde

  • Bräddmagasin ska skydda Vinån

    För att undvika så kallad bräddning där spillvatten från Bergagårds pumpstation till Vinån i Falkenberg bygger Vivab nu ett så kallat bräddningsmagasin.

    Läs mer om projektet här
